Rénovation aéroportuaire : comment sécuriser un chantier à forte affluence publique ?

15 juin 2026

Rénovation aéroportuaire : comment sécuriser un chantier à forte affluence publique ?

Les chantiers situés dans des zones de transit comme les aéroports figurent parmi les défis logistiques les plus exigeants. Entre la cohabitation avec le grand public (voyageurs, taxis) et la nécessité de maintenir des flux de camions fluides et sécurisés, la gestion de la signalisation et des délimitations ne tolère aucune approximation.

C’est le défi de taille relevé par les équipes de Kiloutou Signalisation pour le compte d'ETPO (groupe SPIE Batignolles), dans le cadre de la rénovation et de l’extension du Hall 4 de l’aéroport de Nantes.

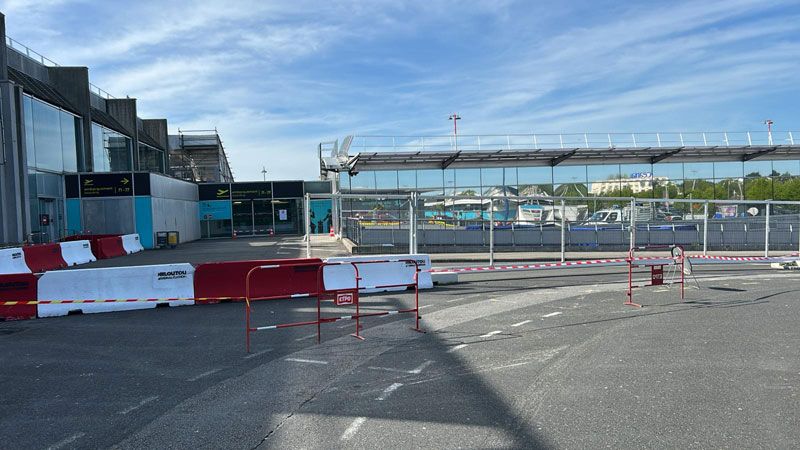

GBA chantier sécurisation

Fluidifier la logistique de chantier en zone ultra-fréquentée

L'objectif principal du projet consistait à aménager une zone de déchargement fonctionnelle pour le chantier, dotée d'une entrée et d'une sortie dédiées aux camions de livraison.

Cependant, la localisation en zone publique active impliquait des contraintes de sécurité drastiques pour protéger les flux piétons et de taxis qui continuent de circuler à proximité immédiate.

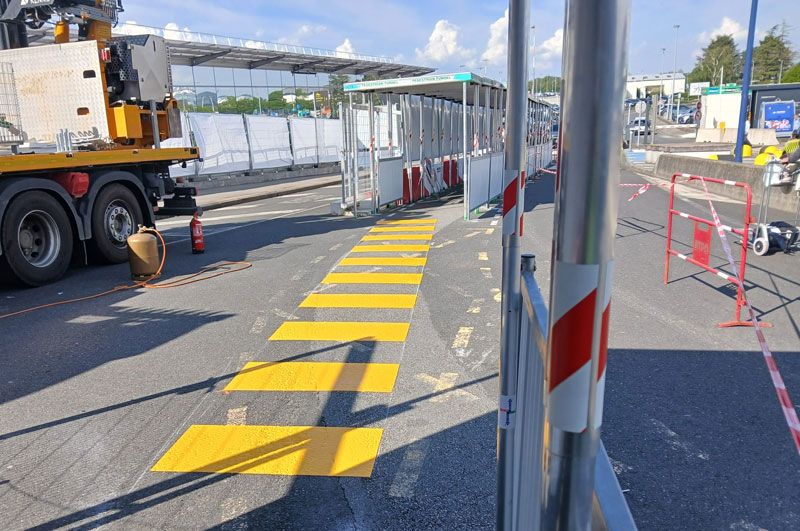

Marquage au sol temporaire chantier

Une solution globale et matérielle sur mesure

  • Canalisation et protection des piétons : installation de 26 tunnels piétons équipés de grilles bardées de 1 mètre de hauteur, complétés par un marquage au sol spécifique pour définir précisément les circuits piétons sécurisés.
  • Délimitation physique et anti-intrusion : clôture complète du site à l'aide de 21 glissières en béton armé (GBA), de clôtures bardées de 2x2 m et de clôtures grillagées (3,5 x 2 m) équipées de bâches occultantes pour masquer le chantier et éviter les projections.
  • Contrôle des accès véhicules : livraison et pose de deux portails coulissants autoportants de 2x7 mètres, d'un portillon grillagé de 1,2x2 m et d'une guérite de chantier entièrement équipée pour gérer le filtrage des entrées et sorties.
  • Signalisation : implantation de panneaux de signalisation personnalisés pour guider les conducteurs et le public.

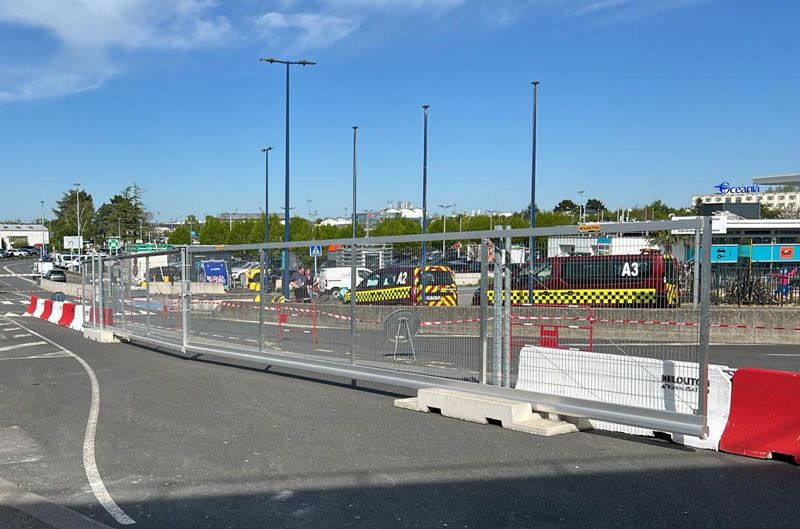

portail-coulissant-autoportant

Préparation rigoureuse et installation record en 3 jours

Un projet d'une telle envergure dans un lieu aussi réglementé qu'un aéroport demande une préparation millimétrée :

  • Octobre : première prise de contact et étude des besoins.
  • Phase préparatoire : réunions de coordination sur site avec le client (ETPO) et le maître d'ouvrage pour analyser les contraintes d'exploitation et procéder au piquetage (le marquage précis au sol des futures structures).
  • Mars : Signature de l'accord.
  • Mi-avril : finalisation du chantier.

Grâce à cette planification en amont, la phase d'installation principale des équipements n'a duré que 3 jours, limitant ainsi au maximum la gêne pour l'exploitation de l'aéroport.

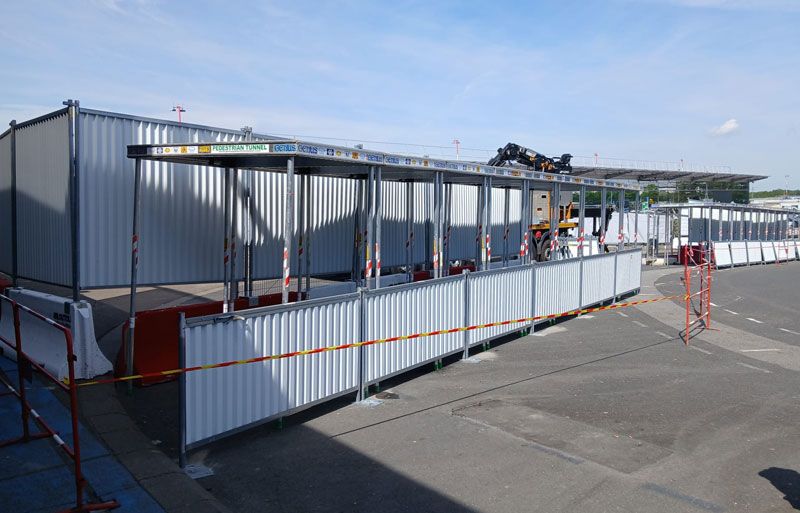

Tunnels piètons

Réactivité et suivi qualité dans la durée

L'engagement des équipes de Kiloutou Signalisation ne s'arrête pas à la livraison du matériel :

  • Une réactivité à toute épreuve : suite à de fortes rafales de vent ayant déplacé certaines barrières, nos équipes sont intervenues immédiatement sur site pour effectuer les réparations nécessaires et garantir la pérennité des structures.
  • Un suivi régulier : pour toute la durée du chantier (2 ans), des visites de contrôle et de suivi sont programmées tous les 1 à 2 mois afin de s'assurer en continu de la conformité du matériel et de la sécurité des flux.

Kiloutou Signalisation

Kiloutou Signalisation : L’expertise des chantiers complexes

Ce projet illustre parfaitement la capacité de Kiloutou Signalisation à accompagner les entreprises de travaux publics dans leurs défis de sécurisation les plus pointus : ingénierie de projet, logistique multi-agences, réactivité opérationnelle et suivi qualité rigoureux dans le temps.

Vous avez un chantier complexe à sécuriser ? Faites confiance aux experts de Kiloutou Signalisation pour co-concevoir vos solutions de protection.
