Protection des sols sur chantier : création d'un accès temporaire

Publié le 9 octobre 2026 | Mis à jour le 9 octobre 2026

Protection des sols sur chantier : création d'un accès temporaire

Déployer une infrastructure télécom sur un terrain agricole sans endommager le sol ni perturber l'exploitation exige une maîtrise logistique irréprochable. Près de Quimper (29), un chantier de déploiement de réseau 5G a mobilisé des moyens techniques spécifiques pour franchir un obstacle majeur : un verger naissant. Récit d'une intervention de trois jours menée avec rigueur et coordination par Kiloutou Signalisation.

Un verger naissant et un sol préservé : le défi d'accès initial

Pour le compte d'un client fidèle, l'objectif consistait à déployer une antenne de réseau 5G dans une zone rurale. La contrainte majeure reposait sur l'interdiction absolue de traverser directement le champ. L'accès imposait de circuler avec précaution entre les rangées de pommiers d'un verger en cours de développement, tout en garantissant la portance nécessaire aux engins de chantier.

Pour préserver le terrain et permettre le passage des convois, l'équipe a dû créer un chemin d'accès d'environ 250 mètres aboutissant à une plateforme d'assemblage de 12 sur 12 mètres.

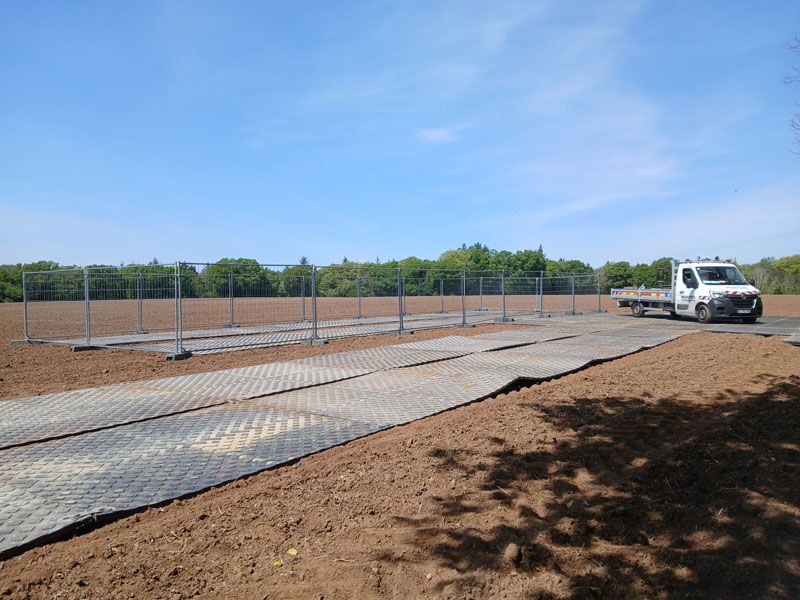

Protection du sol à l'aide de plaques de roulage

La réponse technique : plaques de roulage et sécurisation renforcée

Afin de supporter les contraintes mécaniques extrêmes et de protéger les sols, la solution matérielle a été dimensionnée sur mesure :

  • 240 plaques de roulage capables de supporter une charge de 120 à 150 tonnes par mètre carré.
  • 32 clôtures grillagées de 3,50 par 2 mètres, installées pour délimiter la zone d'assemblage et prévenir les risques d'intrusion ou de vol conformément aux exigences du fournisseur.
Notes

Les plaques de roulage sont assemblées et boulonnées entre elles à l'aide de connecteurs et de platines de 20 centimètres offrant de la souplesse pour éviter les casses en cas de mouvement des roues. Posées une par une à l'aide d'une grue, elles fonctionnent selon le principe d'un grand carrelage appliqué au terrain.

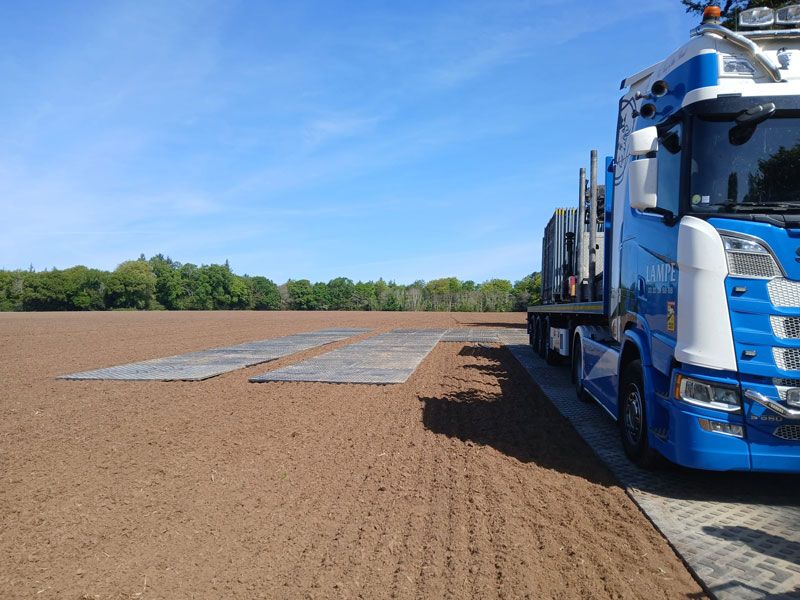

Camion poids lourd sur plaques de roulage

Une mise en œuvre millimétrée sur 3 jours

Sur le terrain, l'opération a mobilisé une équipe restreinte et coordonnée de trois personnes : un chauffeur poids lourd, un opérateur de grue et un travailleur au sol. Une organisation efficace qui a nécessité une nuit sur place pour maintenir le rythme des opérations.

Une planification stratégique en S-1 et S+1

Pour garantir la réussite des travaux et anticiper le moindre aléa, le calendrier d'intervention a été scrupuleusement cadencé :

  1. Installation en S-1 : pose des équipements généralement planifiée le jeudi afin de conserver une marge de réaction le vendredi en cas d'imprévu.
  2. Phase d'assemblage du pylône : montage de la structure sur la plateforme sécurisée.
  3. Désinstallation en S+1 : dépose et repli du matériel sur une durée de trois jours pour restituer le terrain intact.

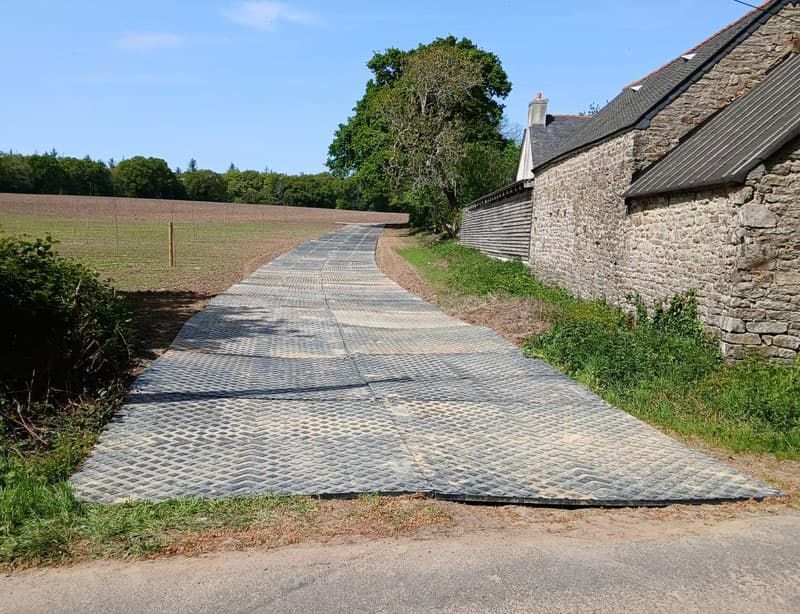

Création d'un accès temporaire à l'aide de plaque de roulage

Un résultat sans fausse note pour le client

Grâce à une préparation minutieuse et du matériel de franchissement adapté, le déploiement du réseau 5G a pu être mené à terme tout en préservant le verger et les sols. Une démonstration de maîtrise logistique où sécurité, réactivité et respect du terrain vont de pair.

Kiloutou Signalisation

Terrain agricole, zone sensible ou accès difficile : chaque chantier impose ses propres contraintes. Avec ses plaques de roulage, ses ponts lourds et ses clôtures de sécurisation, Kiloutou Signalisation vous accompagne de l'étude d'accès jusqu'au repli du matériel, avec des équipes dédiées à la pose et à la dépose.
